锆砂分离EPC工程:从工艺包到投产交付的全流程总承包

日期:2026-08-02 来源:admin

先说三个重点

锆砂分离EPC工程涵盖设计、采购、施工全链条,业主面对的是一个完整可运行的选冶工厂,而非一堆设备图纸和施工合同的集合。

锆砂分离项目涉及重选、磁选、电选多段复杂工艺,各工序之间物料衔接紧密、设备选型相互牵制。EPC模式通过单一责任主体统筹全流程,解决设计院与供货商之间的责任边界模糊问题,避免分段发包常见的推诿扯皮。

国内锆资源对外依存度长期超过百分之九十,进口矿加工和国内滨海锆砂矿开发催生大量选冶厂建设需求。EPC交付的价值在于把技术风险、工期风险、成本风险系统性地转移给总包方。

EPC的工程边界与交付范围

锆砂分离EPC工程的覆盖范围是从原矿堆场到精矿包装入库的全部生产设施。一个完整的交钥匙工程交付内容包括:工艺包设计、设备采购制造、土建施工、设备安装、管线敷设、电气自动化系统、单机调试、联动试车、达产达标验收。

工艺包是EPC的灵魂。总包方根据原矿性质分析报告和产品方案要求,完成全流程物料平衡计算、设备选型计算、工艺管道仪表流程图、设备布置图、土建条件图、电气负荷表和自动化控制方案。工艺包的质量决定后续所有工作的走向。

设备采购由总包方统一负责。螺旋溜槽、摇床、磁选机、电选机、浓缩机、过滤机、干燥机等核心设备由总包方按工艺要求选型采购。业主不直接面对设备制造商,技术衔接和商务协调都由总包方处理。

土建施工和设备安装由总包方组织专业队伍完成。包括厂房基础及主体结构施工、设备基础施工、预埋件安装、设备就位安装、管道系统安装、电气线路敷设、仪表安装、控制系统组态。

调试和验收是EPC工程的终点线。总包方负责全系统清水联动调试和带矿联动试车,各项指标稳定达到合同约定后,移交业主转入生产运行。



三段联合流程的工程化设计

锆砂分离的工艺路线已经比较成熟,主流方案是重选、磁选、电选三段联合流程。但在EPC工程中,把实验室流程变成工业化生产线,要考虑的是工程化问题。

第一段重选负责粗富集抛尾。原矿经洗矿脱泥后进入螺旋溜槽粗选和扫选,产出重矿物含量百分之八十五到九十的混合重砂,同时甩掉百分之九十五以上的石英尾矿。重选段处理原矿,量大浓度低,设备布置要考虑矿浆自流坡度,尽量减少泵送环节。楼层标高从一层到三层逐层抬升,矿浆靠重力从高往低流,泵只负责扬送和回水。

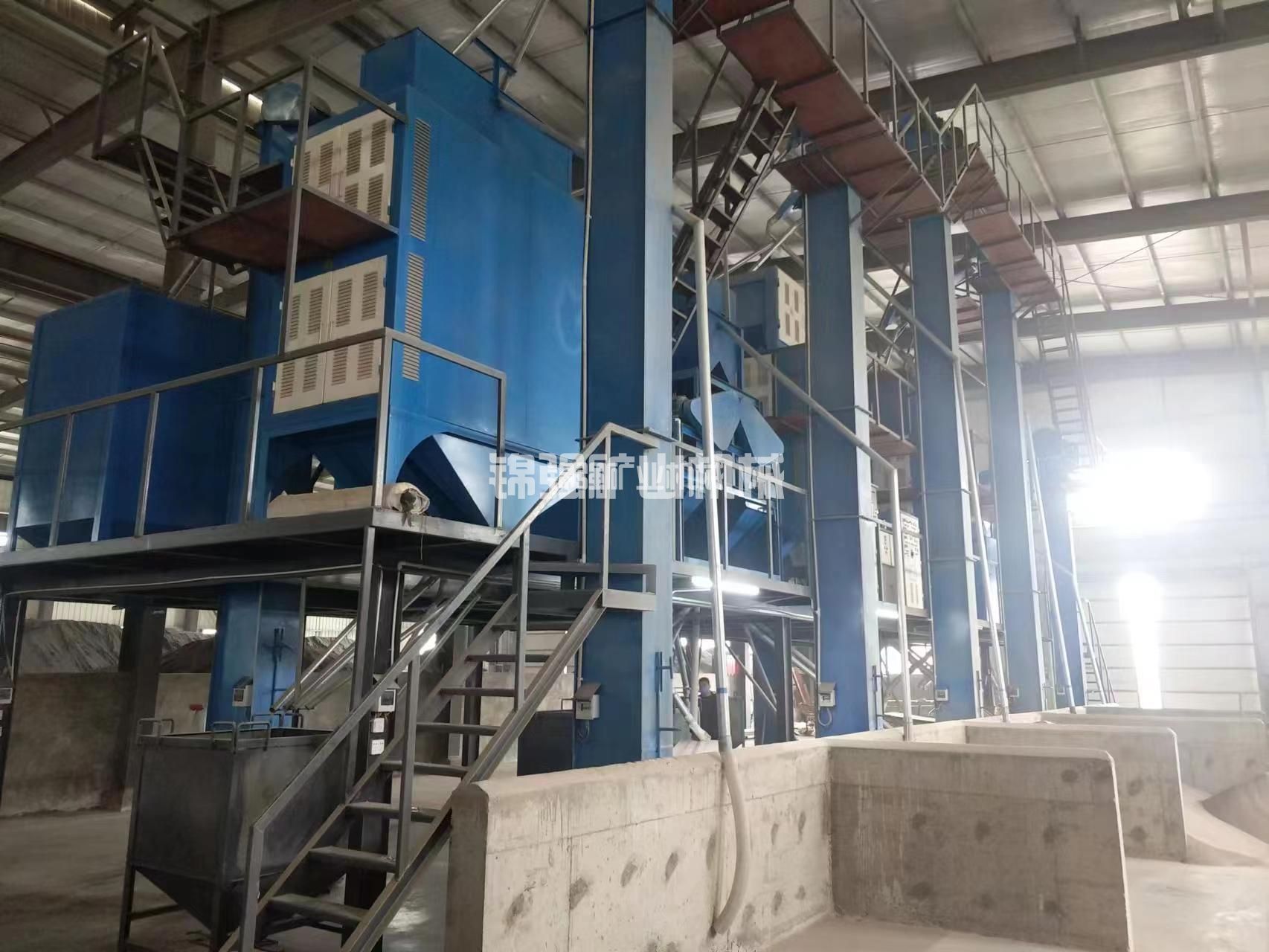

第二段磁选按磁性分组。混合重砂烘干脱水后,依次进入不同场强的磁选机。弱磁选场强零点一到零点三特斯拉,分离强磁性钛铁矿,产出二氧化钛含量不低于百分之四十八的钛铁矿精矿。强磁选场强一点二到一点五特斯拉,回收独居石等弱磁性矿物,同时将非磁性的锆英石和金红石混合物送入静电段。磁选车间对干燥和温湿度有要求,需要单独设置隔间控制环境条件。

第三段静电分选锆金分离。高压电选机利用金红石导电、锆英石不导电的特性完成最终分离。电压控制在二十到三十五千伏,辊筒温度保持在八十到一百摄氏度。经粗选、精选、扫选三段配置,产出氧化锆含量不低于百分之六十五的锆英石精矿和二氧化钛含量不低于百分之九十二的金红石精矿。电选车间的环境湿度必须低于百分之六十,否则分选效果大打折扣。

EPC工程设计中,三段之间的物料衔接是风险集中点。重选精矿含水率百分之二十到四十,不能直接进磁选,中间必须设置干燥系统。磁选产出的非磁性产品进入静电段之前,还要过一道分级筛控制粒度范围。衔接点上的缓冲仓、输送设备、给料装置,往往比主工艺设备更容易出问题。

EPC总包与自行建设的差异

项目业主面临的第一道选择题是选EPC还是自己分段发包。两种模式的实际差异很大。

分段发包模式下,业主需要自己找设计院出图纸、自己组织设备招标采购、自己找施工队建厂房、自己协调安装单位进场。各个环节的合同边界和责任划分需要业主自己把控。如果磁选机设备到货后发现电选机布置位置与设计不符,那是业主自己协调不力,厂家和施工队各说各有理,最后吃亏的是工期。

EPC模式把这一切归口到总包方一家。业主只面对一份合同、一个项目经理、一套进度计划。设计问题、设备问题、施工问题、调试问题,全部由总包方内部消化。

工期是另一个关键差异。采取EPC模式,从合同签订到交付投产,一个中型项目大约是八到十一个月。设计阶段六到十周,长周期设备制造四到七个月(高梯度磁选机和静电分选机需在施工图设计启动时同步订货),土建施工六到十周可与设备制造并行,设备安装三到四周,调试两到三周。自行建设模式下,各环节之间的衔接空隙和协调内耗往往让工期延长三到六个月。业主自己盯工地的管理成本也没算进投资账里。

合同模式与风险分配

锆砂分离EPC工程的合同模式有两种主流选择:固定总价合同和成本加酬金合同。

固定总价合同适合工艺路线成熟、场地条件清楚的项目。总包方按约定价格完成全部工作,价格锁定。业主的风险最小,预算可控,但总包方的报价中会包含一定风险溢价。

成本加酬金合同适合项目边界不确定、存在较大技术风险的场合。比如矿石性质复杂需要边设计边调整,或者场地条件恶劣需要额外地基处理。业主承担实际发生的工程成本加上总包方的管理酬金。

核心设备的长周期采购是EPC合同中最需要关注的条款。磁选机和静电分选机的制造周期四到七个月,这批设备如果延迟交货,后面所有安装调试计划全部延后。合同中要明确设备交货节点和逾期罚则。



项目执行的四个阶段

锆砂分离EPC工程从启动到投产,通常经历四个阶段。

前期阶段是确定工艺路线和产品方案。业主提供原矿样品和品位检测报告,总包方完成选矿试验和流程方案设计。这个阶段大约需要四到八周,产出是工艺流程方案图和初步投资估算。双方就产品方案达成一致后进入详细设计。

详细设计阶段产出施工图纸和设备采购清单。总包方完成全套施工图、设备技术规格书、电气控制系统方案。业主在这个阶段完成项目核准和施工许可手续。详细设计通常需要六到十周,与长周期设备制造时间同步推进。

施工安装阶段在土建基础完成后开始。设备基础浇筑、钢结构厂房安装、设备就位、管道连接、电气敷设依次推进。施工周期取决于项目规模,小型项目三到四周,中型项目六到十周。

调试与验收阶段是技术风险最集中的时期。总包方先做单机空载试车,确认每台设备运转正常后进入联动试车。带矿试车是检验工程质量的硬指标,生产线连续稳定运行七十二小时,各项指标经第三方检测确认达到合同约定值,验收才算完成。

投资估算与经济指标

以年处理原矿十万吨的中型锆砂分离EPC项目为例,总投资大约三千二百万到四千万元。设备采购成本占比约百分之五十五到六十五,含螺旋溜槽、摇床、磁选机、电选机、浓缩机、过滤机、干燥机等全部工艺设备,以及电气控制设备和仪表。土建施工占比约百分之二十到二十五,含厂房、设备基础、管网、道路和附属设施。安装调试占比约百分之八到十二,含设备安装、管道连接、电气敷设和全系统调试。工程设计和管理费占比约百分之五到八。

年产值方面,按原矿氧化锆品位百分之二点五计算,年产锆英石精矿约二千到二千八百吨(氧化锆含量百分之六十五)、金红石精矿约八百到一千二百吨(二氧化钛含量百分之九十二)、钛铁矿精矿约三千到四千吨(二氧化钛含量百分之四十八)。按当前市场价估算,年产值约五千到六千万元。

年运营成本约占总产值的百分之四十到五十,其中采矿成本占百分之十五到二十,选冶成本占百分之二十到二十五,管理销售费用占百分之五到八。项目投资回收期通常在二十到二十八个月之间。

锆砂分离EPC工程不是卖设备,是交付一个能稳定出精矿的工厂。选EPC还是分段发包,本质上是在成本和风险之间做选择。把原矿数据和产能需求发过来,我们可以帮你做初步工艺方案和投资估算。
